      試樁丨光伏開工第一步,你知道多少

      試樁丨光伏開工第一步,你知道多少

      • 分類:新聞資訊
      • 作者:
      • 來源:
      • 發布時間:2024-06-27
      • 訪問量:0

      【概要描述】

      試樁丨光伏開工第一步,你知道多少

      【概要描述】

      • 分類:新聞資訊
      • 作者:
      • 來源:
      • 發布時間:2024-06-27
      • 訪問量:0
      詳情

      你知道光伏工地開工之前,需要多少準備工作吧? 估計大家能羅列個十頁八頁的,但有一項絕對都不會忽略,那就是—試樁。 試樁好多人或許聽過,但真正怎么試,什么標準試,或許知之甚少。今天巨翔機械整理了一份西北某光伏項目的前期試樁技術要求,免費分享給大家,喜歡且感覺有用的趕緊收藏一下吧~



      XX光伏發電項目  預制樁灌注樁  試樁技術要求

      1、試驗?zāi)康模?/strong>

      (1)確定單樁豎向抗壓、抗拔及水平承載力。

      (2)測試樁身內力、樁周土承載力,為提供合理的樁基承載力設計參數和樁側土水平抗力系數的比例系數提供依據。

      (3)測試各級荷載作用下樁的沉降變形規律。

      (4)確定樁的施工機械及合理施工工藝。



      2、試驗依據:

      (1)《建筑結構荷載規范》GB50009-2012

      (2)《建筑地基基礎設計規范》GB50007-2011

      (3)《建筑樁基技術規范》JGJ94-2008

      (4)《建筑地基基礎工程施工質量驗收規范》GB 50202-2002

      (5)《建筑基樁檢測技術規范》 JGJ 106-2014

      (6)《預應力混凝土管樁》(10G409)圖集

      (7)《太陽能發電站支架基礎技術規范》GB 51101-2016

      (8) 本項目巖土工程勘察報告及其他相關規范。



      3、試驗區域:

      根據本次勘察結果,結合區域地質資料及現場調查,現將場區地層按巖性及其分布特性描述如下:

      (1)地層分布

      ①植被土(Q4pd):黃褐色,稍濕狀態,松散,主要由黃土、殘積土及碎石土組成,植物根系發育。

      ①—1耕植土(Q4pd):黃褐色,稍濕,松散-稍密,以黃土為主,黏性土約占30%,含大量植物根莖及腐殖物。

      ②黃土(Q4eol):褐黃色,稍密~中密,頂部松散,土質較均勻,垂直節理發育,可見蟲孔及大孔隙,混有少量姜石,局部地段姜石含量較多,姜石粒徑2-5cm左右,最大粒徑可達20cm。

      ③碎石土(Q4ml):雜色,稍濕,中密狀態,主要以中粗砂、碎石組成。局部地段含大量塊石,最大直徑約60cm。

      ④強風化砂巖(T2):黃褐色、棕紅色、灰白色,芯呈塊狀。節理裂隙發育,裂隙面平直粗糙,鐵錳質渲染程度較重或泥質充填,巖體以碎塊~次塊狀結構為主,巖質較硬,局部呈中風化狀,錘擊聲脆。

      ⑤中風化砂巖(T2):黃褐色、棕紅色、灰白色,中厚層至厚層塊狀,節理裂隙一般發育,巖體較完整,厚度大,錘擊聲脆,廣泛分布于強風化巖體下部,工程區局部可見到該層出露。



      4、試樁點位置確定

      根據地勘描述,本項目支架試樁點選擇在光伏場區場地。由于場址面積較大,各區域情況不盡相同,因此需要根據場址的不同情況確定試樁的點位。

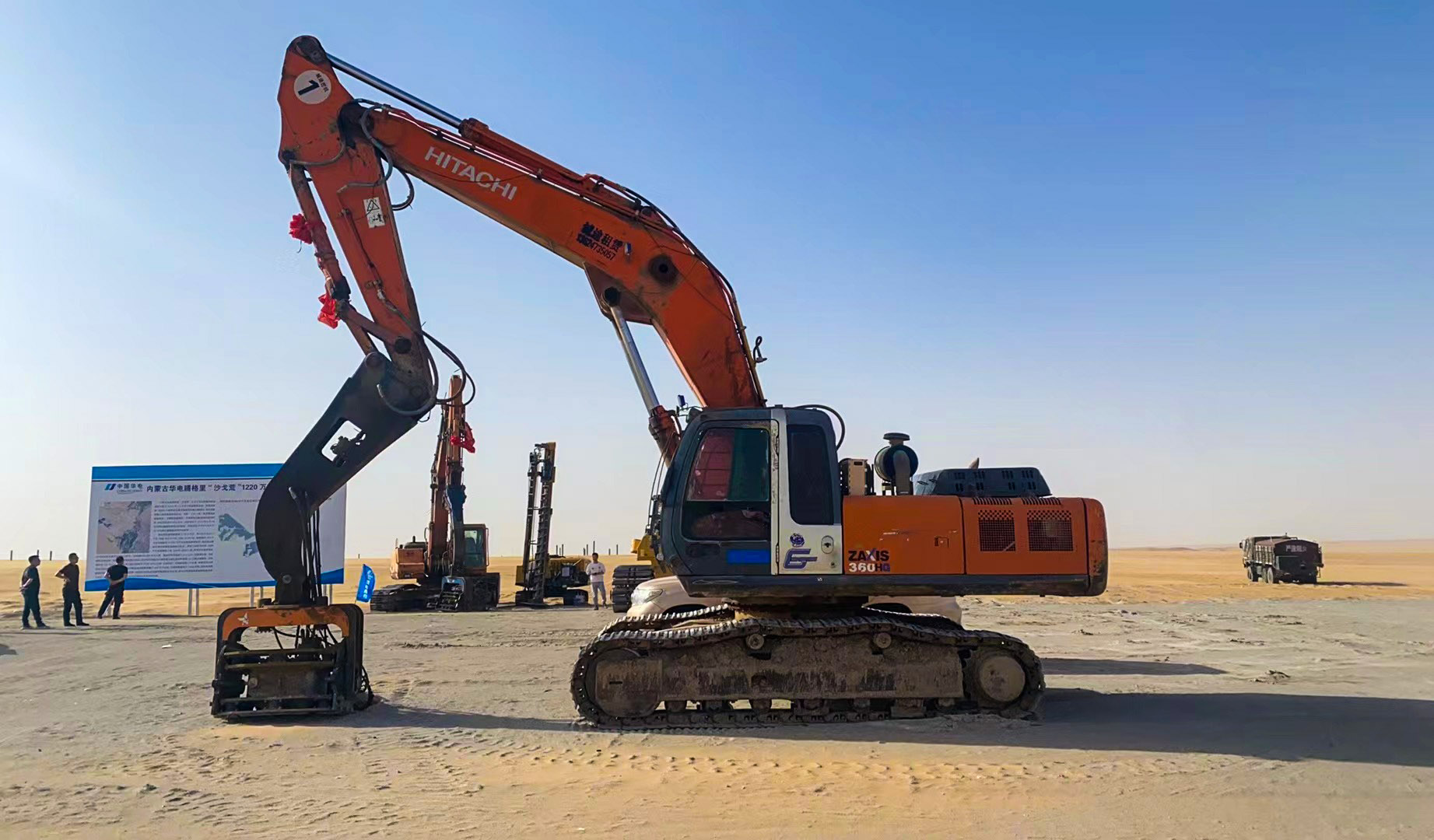

      (1)試樁單位需選擇具有代表性的地質進行試樁。

      (2)每個試樁點位三根樁(每根樁的間距不小于5m),分別用于抗壓、抗拔、抗水平力破壞性試驗。另外試樁錨樁由試樁單位布設。

      (3)試樁區域詳見附件,試樁點位由試樁單位在試樁區域周邊布設。



      5、試樁樁基礎類型及樁長確定

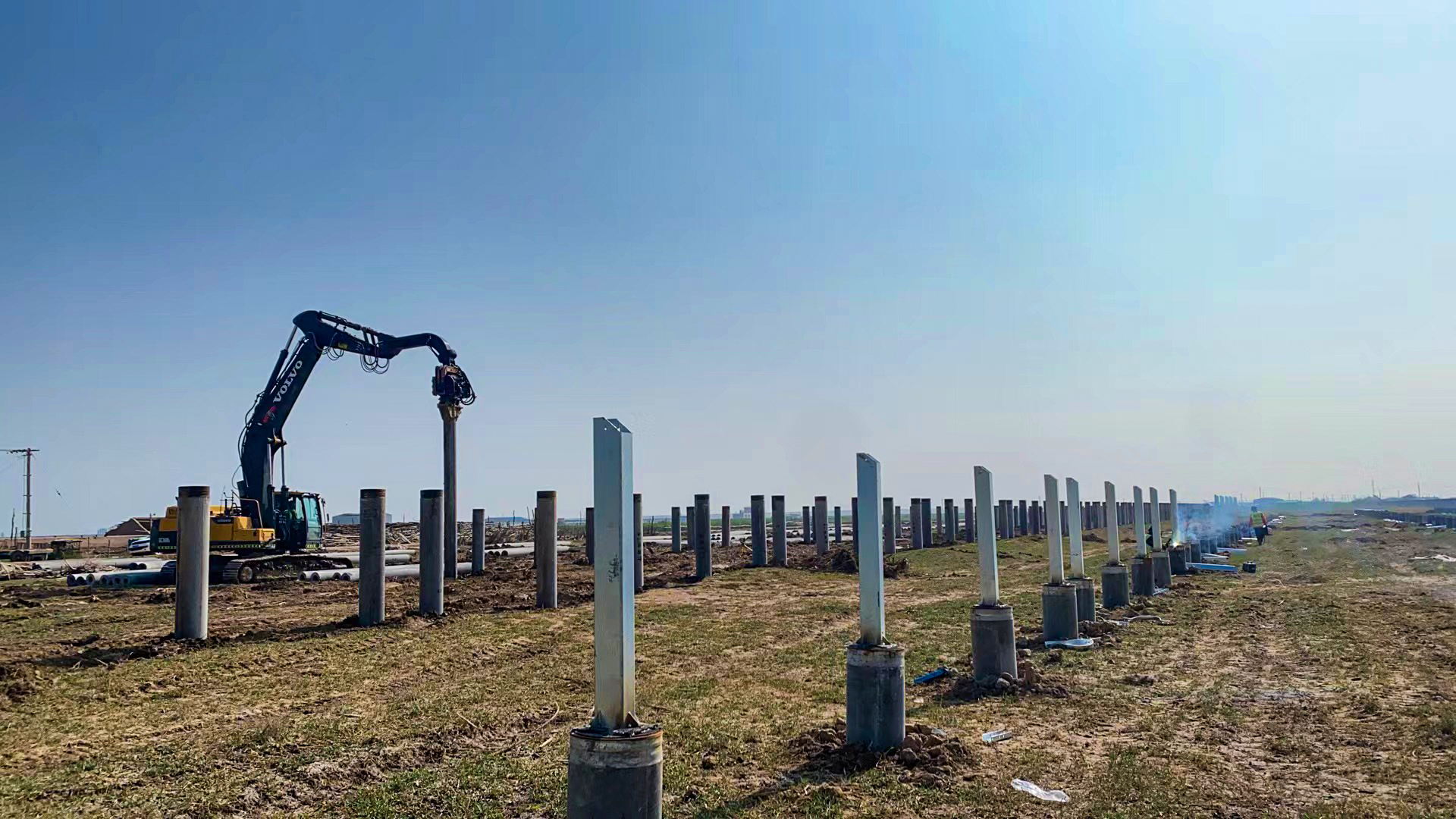

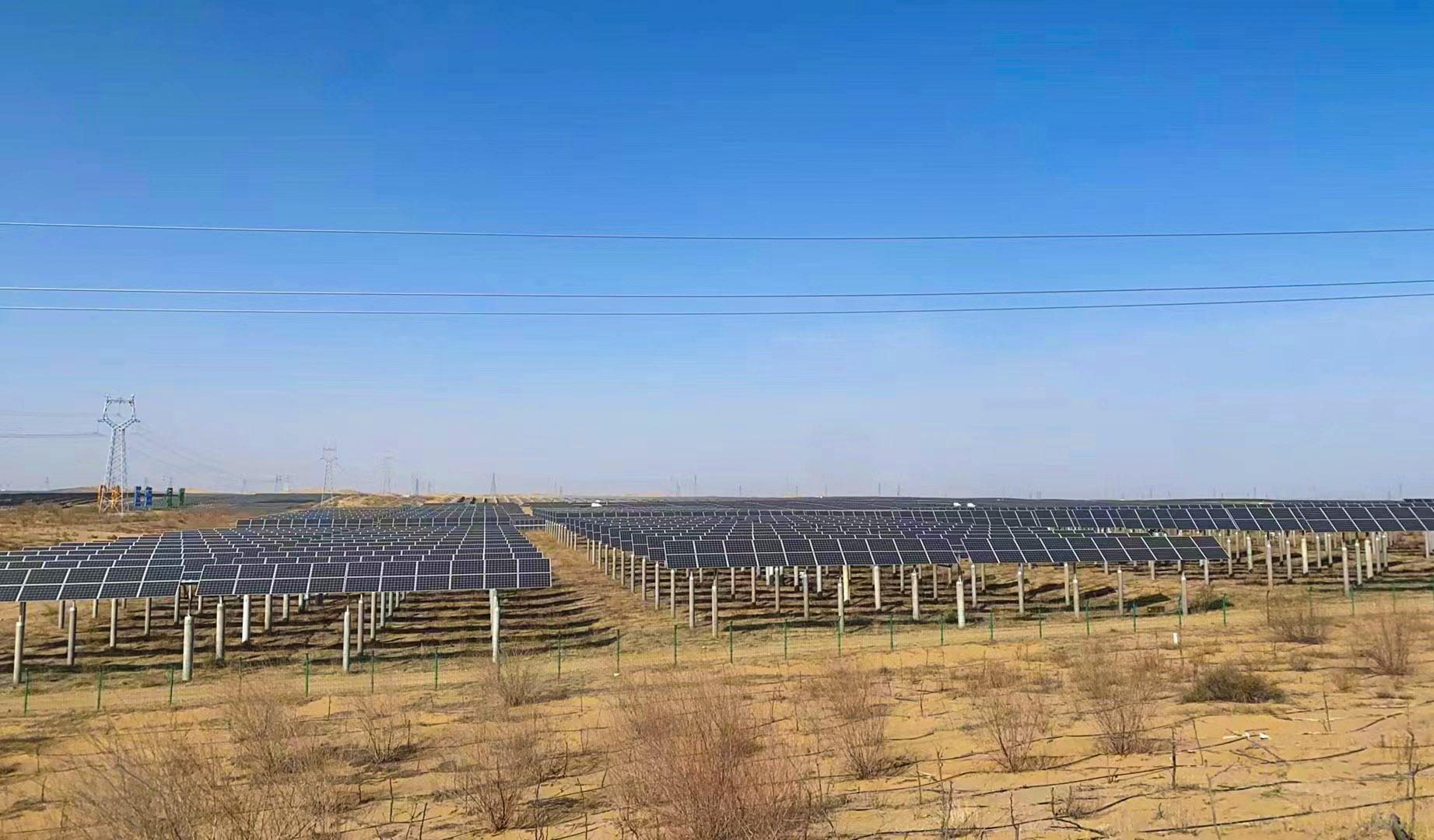

      本項目初步擬采用固定支架,南北傾角26°時,支架組件最低點距離地面2.5m,光伏固定支架采用單樁形式,采用預應力管樁形式和灌注樁形式。

      風化砂巖區域預應力管樁做法:需進行引孔,分別采用兩種方案進行引孔施工,方案如下:

      方案一:引孔直徑400mm,引孔深度為樁長長度,并采取防塌孔的措施。管樁與孔縫隙用不小于C30細石混凝土或高強無收縮灌漿料填充。

      方案二:引孔直徑不超過樁徑的2/3,引孔深度不超過樁長的2/3,并采取防塌孔的措施。

      結合本項目場地及地址情況,初步確定試樁樁長如下:

      (1)預應力管樁

      PHC 300 A 70 樁長為5.0m;樁端入土深度2.5m,樁基礎露出地面2.5m;

      PHC 300 AB 70 樁長為5.0m;樁端入土深度2.5m,樁基礎露出地面2.5m;

      預應力管樁采用PHC300A-70和PHC300AB-70,預應力管樁樁身強度及抗裂彎矩等要求均應該滿足《預應力混凝土管樁》(10G409)圖集的相關規定。

      (2)灌注樁

      直徑300mm,樁長為3.3m;樁端入土深度2.3m,樁基礎露出地面1.0m;

      直徑300mm,樁長為3.2m;樁端入土深度2.2m,樁基礎露出地面1.0m;



      試樁區域共6處,每個區域分別進行PHC300A-70和PHC300AB-70的試樁。每個試樁區域的同一種樁型的同一樁長試驗3根樁,1根樁進行單樁豎向抗壓靜載試驗,1根樁進行單樁豎向抗拔靜載試驗,1根樁進行單樁水平靜載試驗,試驗方法及技術要求按照相關規范執行。



      6、試樁試驗要求:

      (1)分別對試樁進行豎向抗壓、抗拔和水平靜載荷試驗。

      (2)根據地勘資料及設計荷載,預估單樁豎向抗壓承載力特征值(Q)、抗拔承載力特征值(T)、樁地面處水平位移為10mm時,單樁水平承載力特征值(R)需滿足::

      預應力管樁:

      Q≥25kN;T≥12kN;R≥8kN;

      灌注樁:

      Q≥25kN;T≥12kN;R≥8kN;

      注:水平力加載作用點為樁頂(豎向抗壓、抗拔極限承載力值是特征值的2倍,水平承載力特征值是水平極限承載力值的0.75倍)。



      7、試樁終載條件:

      本次試驗是進行破壞性試驗,終載以樁身或樁側土達到破壞或過大變形為依據。不同類型試驗間應預留一定樁周土回復期,具體試驗標準以《建筑基樁檢測技術規范》(JGJ106-2014)及《建筑地基基礎設計規范》GB50007-2011為準。



      8、試驗結果要求:

      試驗結果進行分析,尤其是對勘察報告提供參數、載荷試驗、高應變試驗結果進行對比分析,以便下一步勘察單位提供更接近實際的樁基設計參數。對于水平靜載荷試驗還應分別提供樁在基礎設計地面位置處水平變形為10mm對應的水平承載力。



      9、浸水試樁試驗要求

      (1)本次試樁區域要進行浸水試驗,試樁區域詳見附件。

      (2)本次靜荷載浸水試驗采用先濕法,按照上述要求先進行樁基施工。樁基施工后進行浸水試坑開挖及浸水試驗。

      (3)試坑連續浸水不少于14天,浸水過程中記錄樁頂沉降量,記錄間隔時間不大于6h。

      (4)14天后分別對試樁進行豎向抗壓、抗拔和水平靜載荷試驗。



      10、其他:

      聘請具有相關資質的第三方檢測單位出具蓋章版試樁報告。



      煙臺巨翔建筑機械有限公司,是中國最大的挖掘機屬具設計制造企業之一。巨翔機械具有16年的打樁機制造經驗,50余名研發工程師,年出廠打樁設備2000余臺套,常年與國內一線主機廠三一、徐工、柳工等保持密切合作。巨翔機械生產的打樁設備制作工藝精良,技術精湛,產品惠及18個國家,暢銷全球,獲得一致好評。巨翔擁有為客戶提供系統化、成套化工程裝備、解決方案的卓越能力,是可信賴的工程裝備解決方案服務商,歡迎有需求的老鐵咨詢合作。
